Размер:
AAA
Цвет: CCC
Изображения Вкл.Выкл.
Обычная версия сайта
Поиск
Наш адрес:
Иркутск, ул. Ширямова, 54.

Режим работы Производственно-Технического отдела:
ПНД-СР: с 8-00 до 17-00, обед с 12-00 до 13-00.
Четверг: с 8-00 до 12-00.
Пятница: неприемный день.

По всем остальным вопросам:
ПНД-ПТ с 8-00 до 17-00.
Отправить показания.

Информация о плановых отключениях: Ссылка.

По вопросам технологического присоединения/увеличение мощности Иркутского района:
8 (3952) 781-006 + добавочный 1133 или 1095.

По другим районам Иркутской области смотрите в разделе контакты по нашим филиалам.

8(800) 700-50-62 - единый контактный центр (Бесплатный звонок).

Стартовала реконструкция электросетей с переходом через реку Кута

06.07.2026

ОГУЭП «Облкоммунэнерго» приступило к реконструкции распределительных электрических сетей в городе Усть-Кут Иркутской области. Работы ведутся на воздушной линии 6 кВ №410 «Пионерлагерь», которая обеспечивает электроснабжение районов Закута и Приленский, а также 14 садоводческих товариществ и села Турука.

Реконструируемый участок протяжённостью около 415 метров проходит через реку Кута, соединяя два берега. Ранее линия имела опору на острове Орловский. Существующая инфраструктура была построена в 1980-х годах и сегодня требует обновления для повышения надёжности электроснабжения.

В рамках проекта выполняется замена устаревших деревянных опор на современные металлические конструкции повышенной прочности. Устанавливаются анкерно-угловые опоры типов 1У110-4 и 1У110-4+10, рассчитанные на повышенные ветровые и гололёдные нагрузки. Такие опоры обеспечивают устойчивость линии при переходе через реку и позволяют повысить её эксплуатационную надёжность. Принятое техническое решение также позволяет отказаться от опоры, расположенной на острове Орловский в русле реки Кута. Это важно, поскольку её обслуживание затруднено в любое время года.

На текущий момент выполнены подготовка котлованов, устройство фундаментов и монтаж одной опоры типа 1У110-4. Продолжаются работы по подготовке основания под установку опоры 1У110-4+10.  Реализация проекта позволит повысить качество и устойчивость электроснабжения потребителей, а также снизить риски технологических нарушений и повысить надёжность работы сети.

Работы выполняются подрядной организацией. Стоимость проекта составляет 9,5 млн рублей без НДС. Завершение реконструкции линии 6 кВ №410 «Пионерлагерь» запланировано до конца летнего периода.

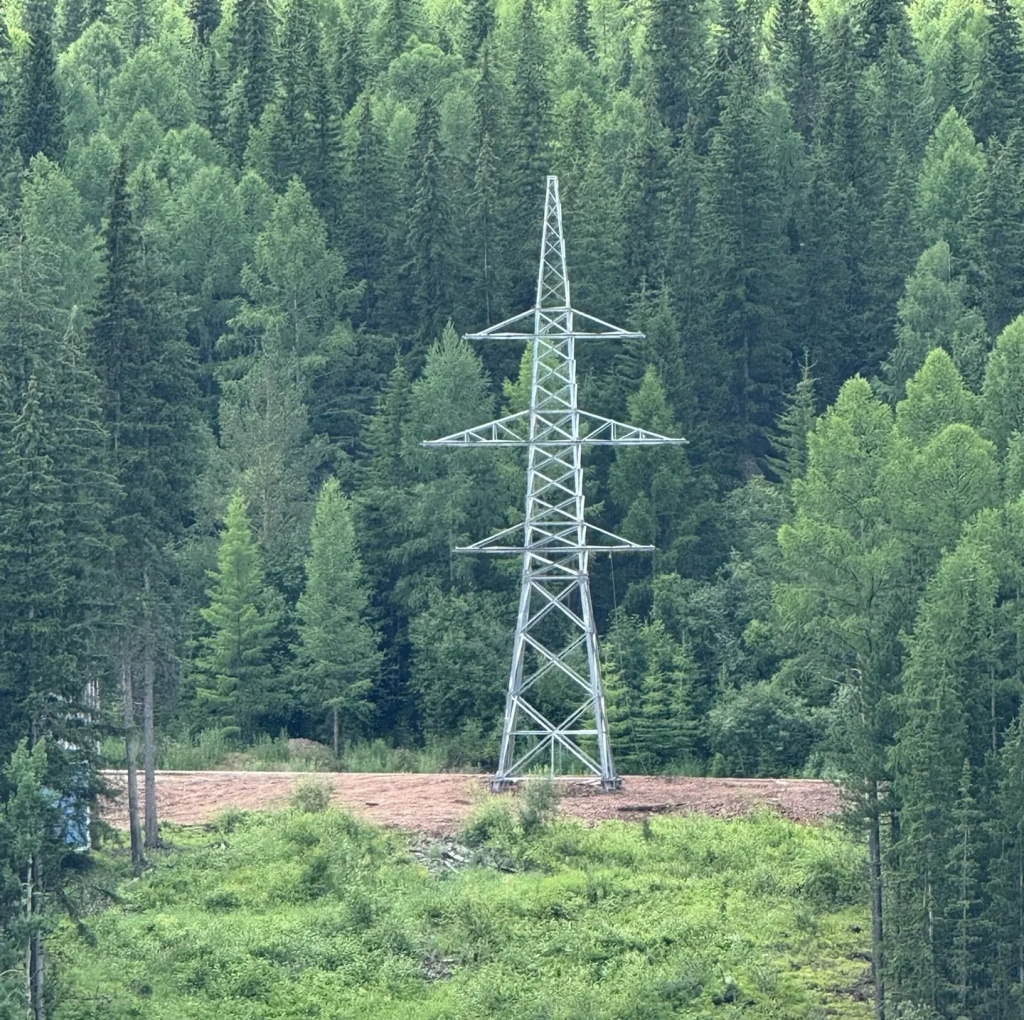

Установленная  опора 1У110-4

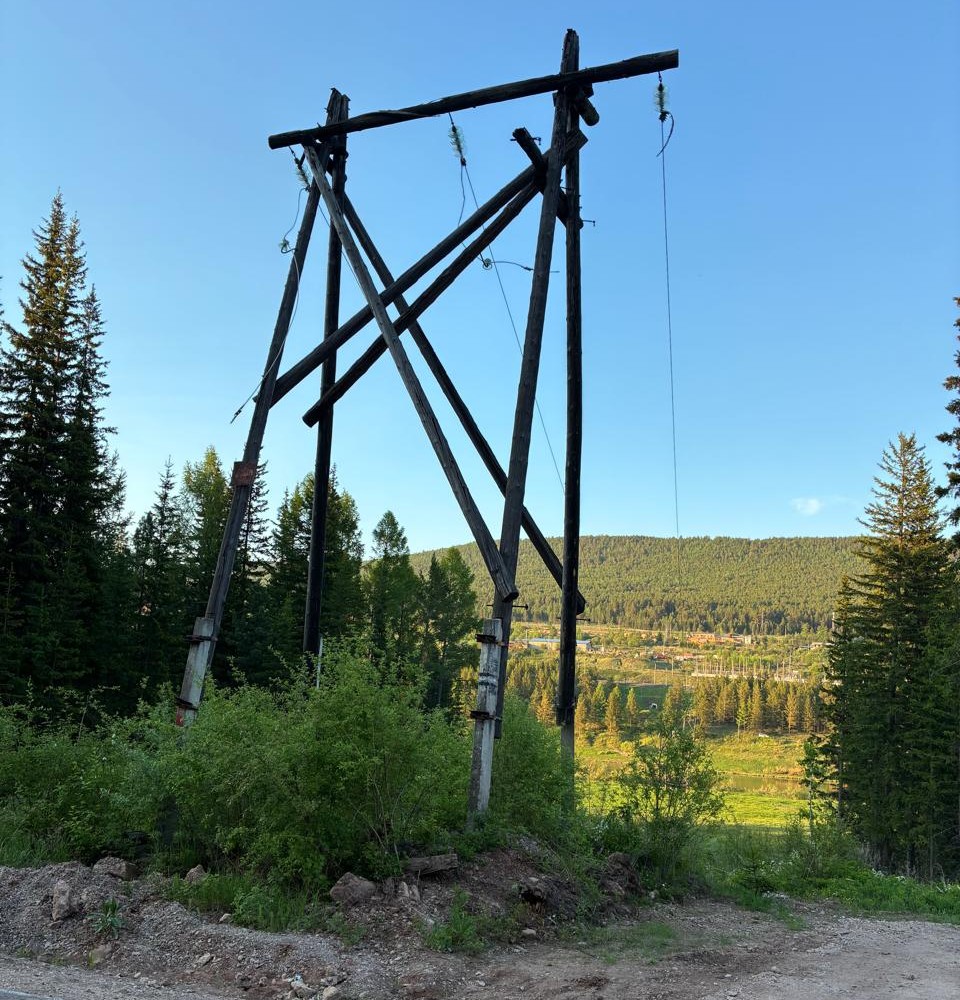

Демонтированные опоры
